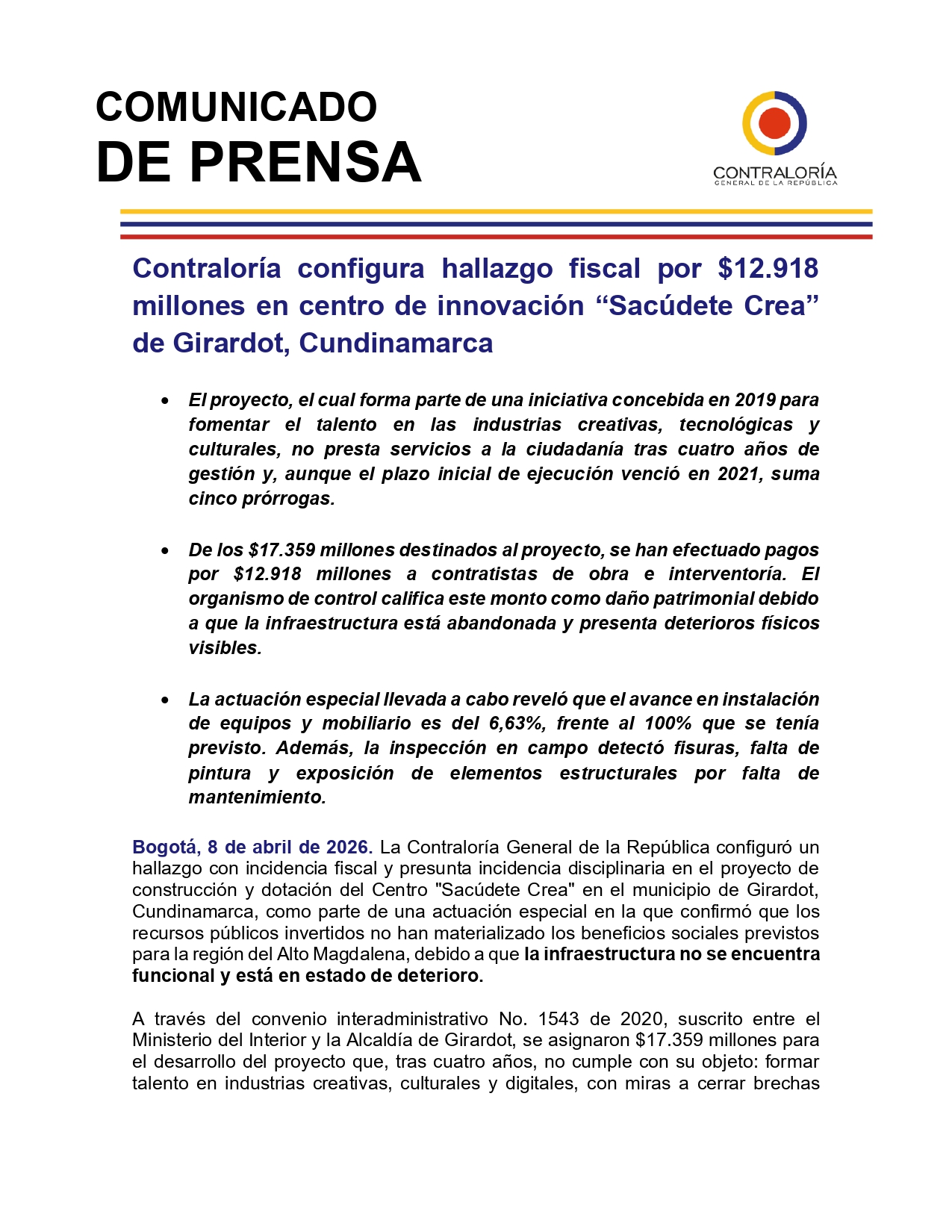

El proyecto, el cual forma parte de una iniciativa concebida en 2019 para fomentar el talento en las industrias creativas, tecnolรณgicas y

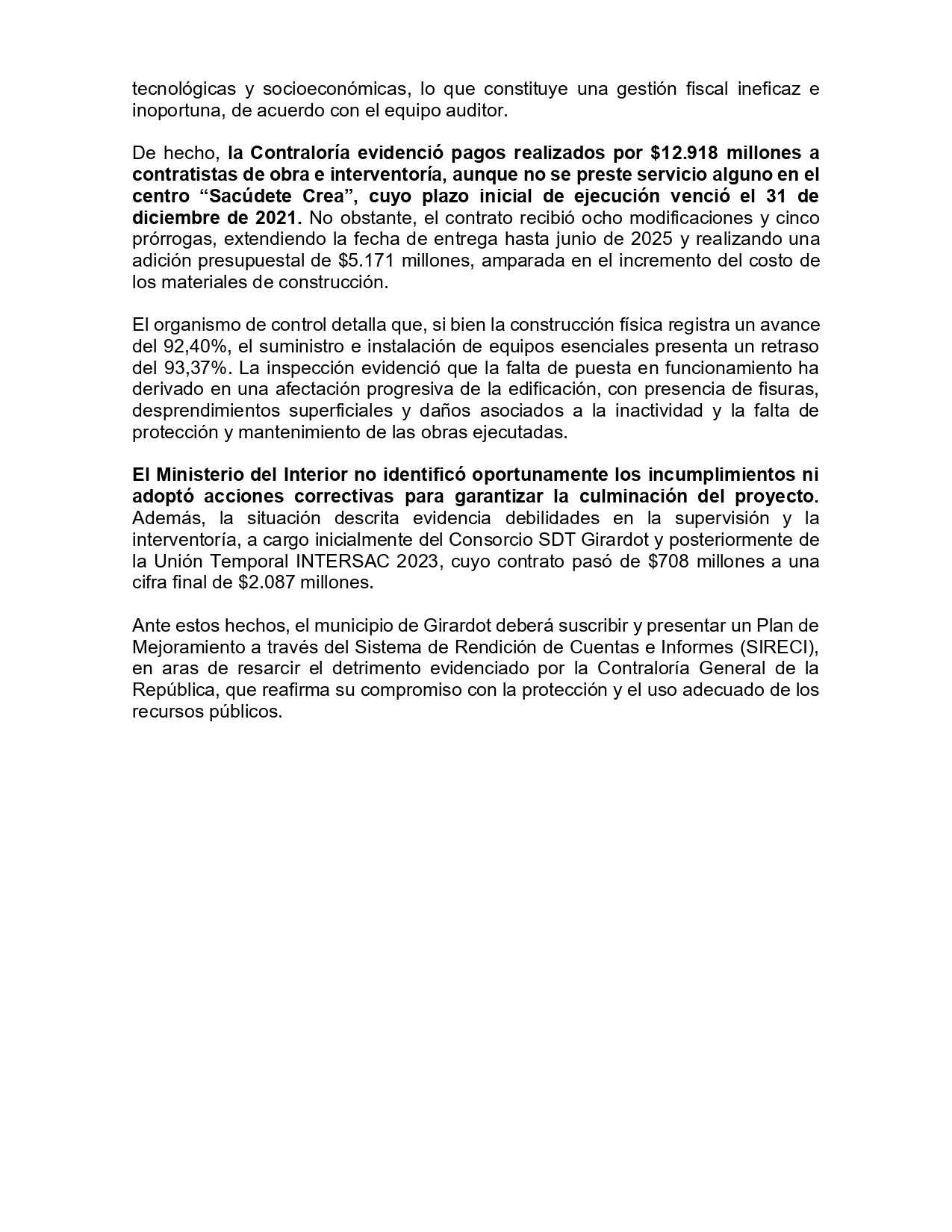

culturales, no presta servicios a la ciudadanรญa tras cuatro aรฑos de gestiรณn y, aunque el plazo inicial de ejecuciรณn venciรณ en 2021, suma cinco prรณrrogas.
De los $17.359 millones destinados al proyecto, se han efectuado pagos por $12.918 millones a contratistas de obra e interventorรญa. El organismo de control califica este monto como daรฑo patrimonial debido a que la infraestructura estรก abandonada y presenta deterioros fรญsicos visibles.
La actuaciรณn especial llevada a cabo revelรณ que el avance en instalaciรณn de equipos y mobiliario es del 6,63%, frente al 100% que se tenรญa previsto. Ademรกs, la inspecciรณn en campo detectรณ fisuras, falta de pintura y exposiciรณn de elementos estructurales por falta de mantenimiento.
